پروژه حیاتی نیروگاه ۱۴۰۰ مگاواتی سیریک در استان هرمزگان، که امیدها برای تقویت شبکه برق جنوب کشور به آن دوخته شده بود، با چالشهای جدی بینالمللی مواجه شده است. مدیرعامل شرکت مادرتخصصی برق حرارتی اعلام کرد که تحریمهای اعمال شده توسط اروپا و آمریکا علیه روسیه، ادامه همکاری با پیمانکار روسی را ناممکن ساخته و این امر به توقف موقت عملیات احداث نیروگاه سیریک انجامیده است. اکنون، تمرکز بر یافتن راهحلهای جایگزین داخلی با محوریت گروه مپنا است تا این ابرپروژه به سرانجام برسد.
موانع بینالمللی پیش روی ساخت نیروگاه سیریک
عظیم اعتمادی، مدیرعامل شرکت مادرتخصصی برق حرارتی، در گفتوگو با خبرنگاران، به روشنی به موانع ایجاد شده در مسیر احداث نیروگاه سیریک اشاره کرد. وی توضیح داد که با وجود انعقاد قرارداد و پرداخت پیشقسطها، تحریمهای گستردهای که از سوی قدرتهای غربی بر اقتصاد روسیه تحمیل شده، توانایی شرکتهای روسی، به ویژه تکنوپروم اکسپورت، را برای ادامه پروژه سلب کرده است. این تحریمها، چالشهایی نظیر نقل و انتقال مالی، تامین تجهیزات تخصصی و دسترسی به فناوریهای مورد نیاز را ایجاد کرده و عملاً پیشرفت پروژه را متوقف ساخته است. توقف همکاریهای بینالمللی در چنین پروژههای زیرساختی، نشاندهنده ابعاد گستردهتر تاثیر تحریمها بر اقتصاد جهانی و پروژههای مشترک است.

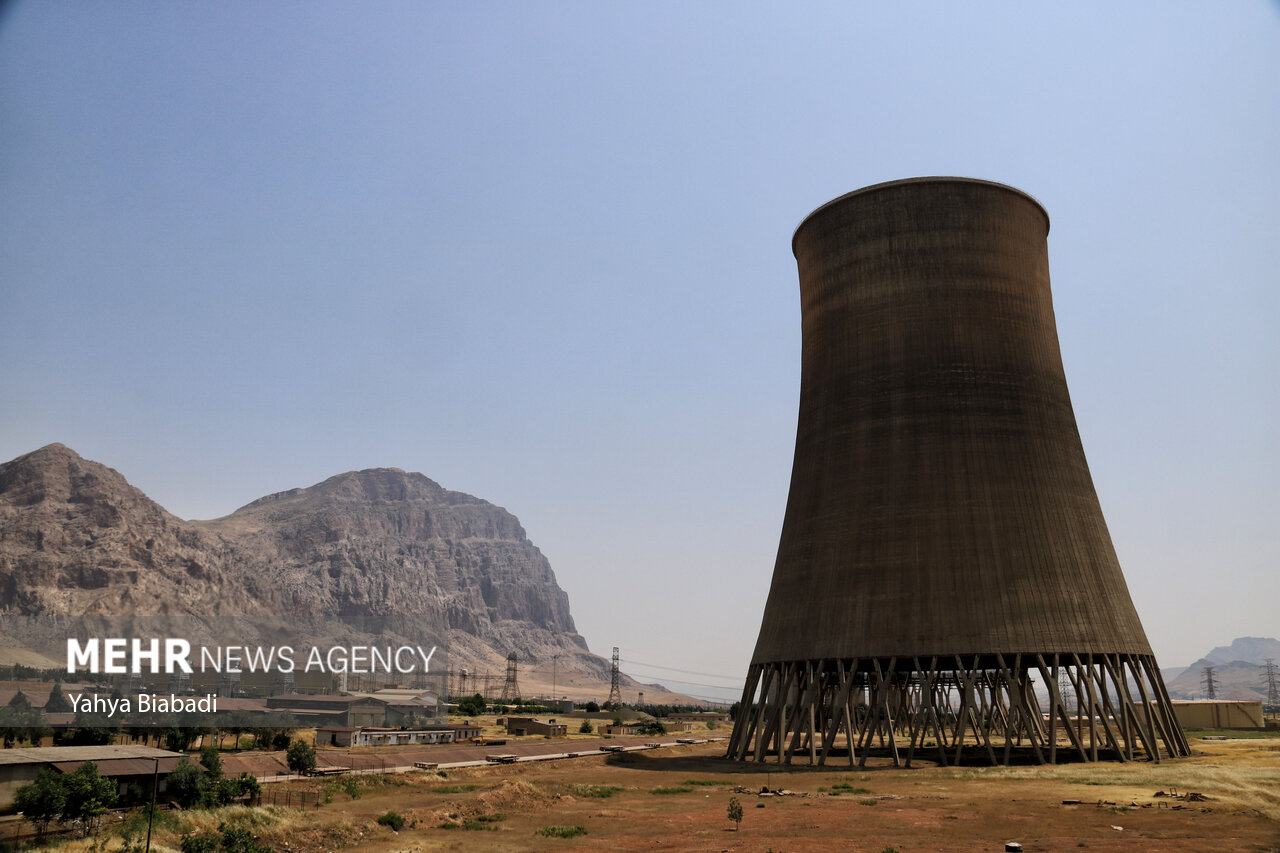

تصویر: نمایی از محل احداث نیروگاه سیریک در استان هرمزگان.
اهمیت استراتژیک نیروگاه سیریک و تاریخچه پر فراز و نشیب آن
نیروگاه بخار ۱۴۰۰ مگاواتی سیریک نه تنها یک منبع تولید برق، بلکه یک پروژه استراتژیک با پتانسیل تاثیرگذاری عمیق بر توسعه صنعتی و پایداری شبکه برق در جنوب ایران، به ویژه استان هرمزگان محسوب میشود. این استان با رشد فزاینده تقاضای برق ناشی از توسعه صنایع نفت، گاز، پتروشیمی و فولاد، به شدت نیازمند افزایش ظرفیت تولید است. کلنگ این نیروگاه پس از پنج سال وقفه در خرداد ماه سال ۱۴۰۰ به زمین خورد و قرار بود با سرمایهگذاری ۱.۲ میلیارد یورویی روسیه و مسئولیت شرکت تکنوپروم اکسپورت احداث شود. با این حال، تاخیر در عملیات سرمایهگذاری و سپس تشدید تحریمها، مانع از تحقق این مهم شد. ویژگیهای فنی این نیروگاه به شرح زیر است:
چهار واحد بخار ۳۵۰ مگاواتی با راندمان ناخالص حدود ۴۶ درصد.
استفاده از بویلر از نوع Super Critical یکبار گذر و سوخت اصلی گاز.
تامین آب مورد نیاز از دریا و بهرهگیری از آب شیرینکن MED با ظرفیت ۲۱۰ مترمکعب در ساعت.
مدت زمان اولیه قرارداد برای تحویل دائمی نیروگاه ۵۵ ماه و سنکرون اولین واحد با شبکه برق کشور حدود ۴۱ ماه پس از شروع قرارداد پیشبینی شده بود.
آینده نیروگاه سیریک؛ آیا مپنا سکان پروژه را در دست میگیرد؟
در پی توقف فعالیت پیمانکار روسی در پروژه نیروگاه سیریک، اکنون نگاهها به سوی توانمندیهای داخلی و شرکتهای بزرگ ایرانی معطوف شده است. مدیرعامل شرکت مادرتخصصی برق حرارتی اعلام کرده که مذاکرات فشردهای با طرف روسی در جریان است تا ارزیابی شود که آیا امکان ادامه پروژه از طریق گروه مپنا وجود دارد یا خیر. گروه مپنا (شرکت مدیریت پروژههای نیروگاهی ایران) یکی از بزرگترین شرکتهای صنعتی ایران و خاورمیانه در زمینه احداث نیروگاه، تولید تجهیزات نفت و گاز، و حمل و نقل ریلی است که سابقه درخشانی در اجرای پروژههای عظیم نیروگاهی در داخل و خارج از کشور دارد. ورود مپنا به پروژه نیروگاه سیریک میتواند تضمینی برای بومیسازی هر چه بیشتر دانش فنی، افزایش اشتغال داخلی و کاهش وابستگی به پیمانکاران خارجی در آینده باشد. تصمیمات نهایی در خصوص آینده این پروژه استراتژیک و احتمال واگذاری آن به مپنا، تا پایان سال جاری میلادی اتخاذ خواهد شد. این تغییر رویکرد میتواند نقطه عطفی در پروژههای زیرساختی کشور باشد و راه را برای توسعه توانمندیهای بومی در شرایط تحریم هموار سازد.
مطالب مرتبط
- هشدار رئیس دانشگاه علوم پزشکی یزد: شیوع آنفولانزا در استان به ۲۶ درصد رسیده و یزد به پیک نزدیک میشود
- افتتاح باشکوه مدرسه ۹ کلاسه فاطمه الزهرا، بارقهای از امید در دل دانشآموزان هنگویه بستک روشن کرد
- حملات گسترده داعش به مواضع نیروهای قسد در شرق سوریه؛ تشدید درگیریهای مسلحانه در دیرالزور
- شهرداری تهران با ۸۰ پروژه عمرانی در مسیر تحول شهری: بزرگراه شهید شوشتری آذرماه افتتاح میشود
